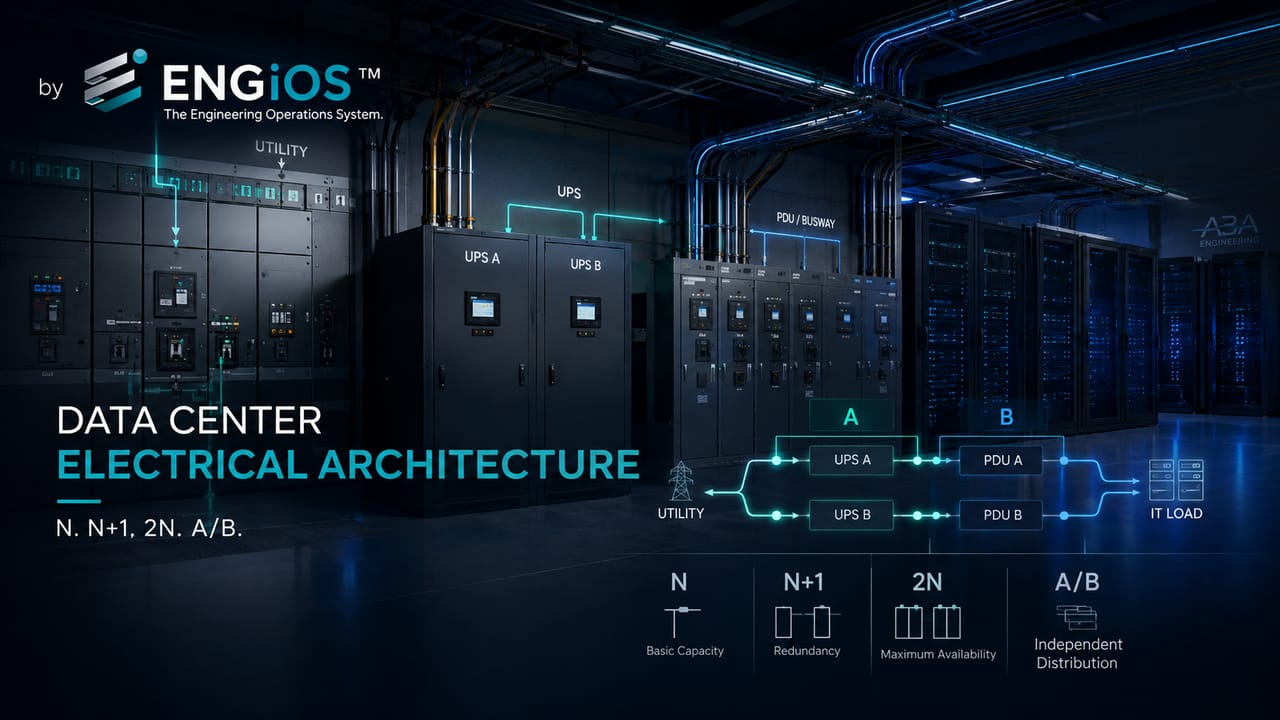

Entenda N, N+1, 2N, 2N+1 e distribuição A/B em Data Centers, pontos únicos de falha, caminhos independentes e critérios de projeto elétrico.
Confira!
A disponibilidade de um Data Center depende de uma cadeia elétrica completa: fontes de energia, subestações, grupos geradores, sistemas de transferência, UPS, baterias, quadros, barramentos, unidades de distribuição e alimentação dos equipamentos de TI. Acrescentar equipamentos redundantes a uma parte dessa cadeia não garante, isoladamente, que a carga crítica permanecerá energizada durante manutenção, falhas ou manobras.
É nesse contexto que aparecem as expressões N, N+1, 2N, 2N+1 e distribuição A/B. Elas descrevem capacidade, redundância ou caminhos de distribuição, mas não são sinônimos de Tier, disponibilidade contratual ou certificação do Data Center.
Uma arquitetura elétrica adequada precisa ser derivada dos requisitos do negócio e demonstrada por diagramas, estudos, sequências operacionais, análise de falhas e testes. O objetivo não é instalar a maior quantidade possível de equipamentos. É criar uma topologia compatível com a criticidade, a estratégia de manutenção, o crescimento, o orçamento e o risco aceitável.
Este artigo explica como interpretar essas arquiteturas, quais limitações permanecem em cada configuração e como transformar requisitos de continuidade em um projeto elétrico verificável.
O que significam N, N+1, 2N e distribuição A/B?
N representa a capacidade mínima necessária para suportar a carga definida. Se o Data Center precisa de quatro módulos de UPS para alimentar sua carga de projeto, esses quatro módulos representam N. Se a mesma capacidade puder ser atendida por dois transformadores, três geradores ou seis unidades de climatização, N terá uma composição diferente em cada subsistema.
N+1 significa que existe uma unidade adicional, ou capacidade equivalente adicional, além do necessário para atender a carga. A perda planejada ou não planejada de uma unidade de capacidade pode ser absorvida sem ultrapassar a capacidade remanescente, desde que os demais elementos e caminhos também permaneçam disponíveis.
2N indica dois sistemas completos, cada um capaz de atender sozinho a carga N. Em uma arquitetura elétrica, o conceito normalmente envolve duas cadeias de energia capazes de sustentar a carga crítica. Para que o benefício seja real, os sistemas precisam possuir independência suficiente e não convergir em um ponto único cuja falha elimine ambos.
2N+1 combina duas cadeias completas com capacidade adicional dentro de uma ou de ambas as cadeias, conforme a arquitetura adotada. O termo precisa ser acompanhado de diagramas e critérios de operação; a notação isolada não informa onde está o “+1” nem quais condições foram consideradas.
A distribuição A/B leva duas alimentações distintas até os equipamentos de TI. Servidores, switches e storages com duas fontes devem receber uma alimentação do caminho A e outra do caminho B. A existência de duas tomadas no rack não comprova independência: é necessário rastrear cada caminho até suas fontes, proteções, UPS, quadros e sistemas auxiliares.
| Configuração | O que descreve | O que não comprova sozinha |
| N | Capacidade mínima para atender a carga definida | Redundância, manutenção concorrente ou tolerância a falhas |
| N+1 | Uma unidade ou capacidade adicional | Caminhos independentes ou ausência de pontos únicos de falha |
| 2N | Dois sistemas completos capazes de atender N | Separação física, coordenação, controle independente ou certificação |
| 2N+1 | Dois sistemas completos com capacidade adicional | Localização do +1, estados de manutenção e resposta a falhas |
| A/B | Duas alimentações até a carga de TI | Independência de ponta a ponta e uso correto das duas fontes |
A notação de redundância resume uma intenção de capacidade. O diagrama unifilar e a análise de estados demonstram se a intenção realmente foi transformada em disponibilidade.
Síntese de engenharia aplicada à topologia elétrica
Redundância não deve ser comprada como uma coleção de equipamentos. Precisa ser projetada como um sistema.
Somente a definição de carga, caminhos, estados de manutenção, proteções, controles e testes permite determinar se N+1, 2N ou A/B atende ao risco do empreendimento.
Capacidade, redundância e caminho de distribuição são conceitos diferentes
A primeira distinção necessária é entre componentes de capacidade e elementos de distribuição.
Transformadores, geradores, módulos de UPS e bombas de combustível são exemplos de componentes que fornecem ou sustentam capacidade. Cabos, barramentos, disjuntores, chaves, quadros, dutos, busways, PDUs e RPPs compõem os caminhos que entregam essa capacidade à carga.
Uma instalação pode possuir UPS em N+1 e continuar dependente de um único quadro de saída, um único barramento ou uma única rota. Nesse caso, existe redundância de capacidade no conjunto de UPS, mas permanece um ponto único de falha na distribuição.
O inverso também pode ocorrer: duas rotas físicas chegam ao rack, mas ambas dependem do mesmo transformador, do mesmo sistema de controle, do mesmo tanque de combustível ou da mesma sala elétrica. Visualmente existem dois caminhos; funcionalmente, a independência é limitada por uma origem comum.
A arquitetura precisa responder simultaneamente a quatro perguntas:
- A capacidade remanescente atende a carga em cada condição prevista?
- Cada componente pode ser isolado com segurança para manutenção?
- Cada caminho crítico pode ser retirado sem interromper a carga, quando isso for requisito?
- Uma falha pode se propagar, direta ou indiretamente, para os sistemas redundantes?
Essas perguntas exigem análise de projeto. Não podem ser respondidas apenas pela lista de equipamentos instalados.
A cadeia elétrica do Data Center, da fonte ao rack
A topologia deve ser analisada de ponta a ponta. Uma cadeia típica pode envolver conexão com a concessionária, entrada em média tensão, subestação, transformação, geração de emergência, sistemas de transferência, UPS, baterias, quadros de distribuição, PDU ou busway, rack PDU e fontes internas dos equipamentos de TI.
| Etapa | Função principal | Questões de arquitetura |
| Concessionária e conexão | Fornecer energia normal ao site | Número de alimentadores, origem comum, capacidade, qualidade e tempo de recomposição |
| Média tensão e subestação | Receber, proteger, manobrar e transformar energia | Seccionamento, barramentos, proteção, manutenção e expansão |
| Geração | Sustentar a instalação durante indisponibilidade da rede | Capacidade N, redundância, partida, paralelismo, combustível e cargas auxiliares |
| Transferência | Selecionar ou combinar fontes | Lógica, intertravamentos, tempos, falhas de controle e modos manual/automático |
| UPS e baterias | Condicionar energia e cobrir transições | Topologia, bypass, autonomia, paralelismo, manutenção e falhas internas |
| Distribuição crítica | Levar energia até as salas e racks | Caminhos A/B, seletividade, curto-circuito, segregação e capacidade |
| Alimentação da TI | Entregar energia aos equipamentos | Dupla fonte, balanceamento, rack PDU, STS e conexão correta |
Cada etapa possui estados normais, estados de manutenção e estados de falha. Uma arquitetura que funciona no diagrama normal pode se tornar vulnerável quando um equipamento está isolado, um barramento está em manutenção ou uma fonte está indisponível.
Por isso, o projeto não deve apresentar apenas o estado normal. Precisa mostrar as configurações admissíveis, as condições proibidas, os intertravamentos e a capacidade remanescente em cada cenário.
Arquitetura N: capacidade necessária sem redundância adicional
Em uma configuração N, todos os componentes necessários estão disponíveis para atender a carga de projeto, mas não existe margem específica para a perda de uma unidade crítica.
Se quatro módulos de UPS são necessários e existem exatamente quatro, a retirada de um módulo reduz a capacidade abaixo de N. O mesmo raciocínio vale para transformadores, geradores e demais componentes.
Essa topologia pode ser adequada para cargas menos críticas, ambientes de contingência, determinadas instalações Edge ou situações em que a redundância é fornecida em outra camada, como distribuição geográfica de aplicações. Entretanto, a decisão precisa ser consciente: manutenção ou falha de um componente pode exigir redução de carga ou parada.
A principal vantagem é menor investimento inicial e menor quantidade de ativos ociosos. A principal limitação é a dependência integral de todos os componentes necessários.
Uma configuração N também pode possuir boa qualidade de engenharia, proteções coordenadas, monitoramento e documentação. A ausência de redundância não significa ausência de projeto; significa que o risco de indisponibilidade foi tratado por uma estratégia diferente ou aceito pelo negócio.
Arquitetura N+1: redundância de capacidade
N+1 adiciona capacidade suficiente para suportar a perda de uma unidade. É uma configuração comum para módulos de UPS, geradores, transformadores e equipamentos de climatização.
Considere uma carga crítica de 800 kW atendida por quatro módulos de 250 kW. Três módulos fornecem 750 kW e não atendem a carga. Nesse caso, quatro módulos não representam N+1; representam uma capacidade insuficiente para perder uma unidade. Para existir N+1, a capacidade remanescente depois da retirada do maior módulo precisa continuar atendendo a carga definida, incluindo margens e condições de operação.
A verificação não deve usar apenas potência nominal. É necessário considerar fatores como temperatura, altitude, envelhecimento, rendimento, limites do fabricante, recarga de baterias, partidas, desequilíbrio de fases e cargas auxiliares.
N+1 melhora a disponibilidade dos componentes de capacidade, mas não elimina vulnerabilidades na distribuição. Um conjunto de UPS pode ter módulos redundantes e continuar ligado a um bypass comum, uma saída única ou um quadro sem alternativa de alimentação.
N+1 responde à pergunta “há capacidade depois da perda de uma unidade?”. Ele não responde, sozinho, “é possível retirar qualquer componente ou caminho sem afetar a TI?”.
N+1 distribuído e reserva compartilhada
Algumas arquiteturas utilizam capacidade de reserva compartilhada entre sistemas. Essa abordagem pode reduzir ativos dedicados, mas aumenta a importância da lógica de transferência, dos limites de carregamento e da análise de falhas comuns.
Uma reserva que depende de manobra manual pode ser válida para manutenção planejada e insuficiente para uma falha súbita. Uma reserva conectada por vários dispositivos pode introduzir novos elementos críticos. Uma estratégia de compartilhamento também precisa ser avaliada quando dois eventos ocorrem simultaneamente, como manutenção de um sistema seguida de falha em outro.
O termo N+1 deve, portanto, ser acompanhado por uma descrição do estado considerado: operação normal, manutenção, falha simples, carga inicial ou capacidade final.
Arquitetura 2N: duas cadeias completas
Em 2N, existem duas cadeias capazes de alimentar individualmente a carga N. É comum representar essas cadeias como sistema A e sistema B.
Uma implementação pode possuir dois conjuntos de transformadores, dois sistemas de geração, dois conjuntos de UPS e duas distribuições até os racks. Equipamentos de TI com duas fontes recebem energia de ambos os caminhos.
O valor do 2N está na independência. Se as duas cadeias compartilham componentes essenciais, controles, espaços ou rotas suscetíveis ao mesmo evento, a duplicação nominal pode não produzir a resiliência esperada.
A análise deve procurar dependências comuns, como:
- único ponto de conexão ou trecho comum de média tensão;
- barramento comum entre sistemas;
- bypass de manutenção compartilhado;
- sala elétrica sem compartimentação;
- sistema de combustível comum sem redundância compatível;
- painel de controle único;
- mesma rota física para cabos A e B;
- proteção cuja atuação desliga simultaneamente os dois caminhos;
- ventilação, refrigeração ou serviços auxiliares comuns às duas cadeias.
A configuração 2N também pode operar de diferentes formas. Em ativo-ativo, as cadeias compartilham a carga durante a operação normal, mas cada uma deve possuir capacidade para assumir a condição definida quando a outra estiver indisponível. Em ativo-reserva, uma cadeia atende a carga e a outra permanece pronta para assumir.
Ativo-ativo pode melhorar utilização dos ativos, mas exige controle rigoroso da capacidade remanescente. Se cada cadeia opera próxima ao limite, a perda de uma delas pode sobrecarregar a outra. Ativo-reserva simplifica algumas verificações, porém mantém ativos com menor utilização e pode criar falhas latentes se o sistema de reserva não for testado adequadamente.
Arquitetura 2N+1: duplicação com reserva adicional
2N+1 é frequentemente utilizado para indicar duas cadeias completas com um componente adicional de capacidade. Entretanto, a expressão é ambígua quando não há documentação.
O +1 pode existir em cada cadeia, ser compartilhado entre elas ou estar limitado a um subsistema específico. Um Data Center pode possuir UPS em 2(N+1), geradores em N+1 e distribuição A/B. Descrever toda a instalação apenas como “2N+1” esconderia diferenças importantes.
A forma tecnicamente correta é declarar a topologia por subsistema e por estado. Por exemplo:
| Subsistema | Topologia declarada | Condição que deve ser demonstrada |
| Transformação | 2N | Cada cadeia suporta a carga definida sem a outra |
| Geração | N+1 por planta | Perda do maior grupo sem perda da carga de projeto |
| UPS | 2(N+1) | Cada caminho A/B suporta N com um módulo indisponível |
| Distribuição até os racks | A/B independente | Retirada de um caminho sem perda das cargas de dupla fonte |
| Cargas de fonte única | A/B com STS | Transferência compatível com a carga e com a coordenação elétrica |
Essa decomposição permite revisar o projeto, estimar CAPEX e planejar testes sem depender de um rótulo genérico.
Distribuição A/B: dois caminhos até a carga de TI
A distribuição A/B é a aplicação prática de dois caminhos de energia no ambiente de TI. O objetivo é impedir que a indisponibilidade de um caminho interrompa equipamentos críticos compatíveis com dupla alimentação.
A cadeia A e a cadeia B devem ser identificadas desde os diagramas até os racks. Etiquetas, cores, nomenclaturas, supervisão e documentação precisam permanecer consistentes. A separação visual reduz erros de conexão e facilita manutenção, mas não substitui a independência elétrica.
Equipamentos com dupla fonte
Servidores, storages, switches e equipamentos de telecomunicações podem possuir duas ou mais fontes. Em uma arquitetura A/B, uma fonte deve ser conectada à rack PDU A e a outra à rack PDU B.
As fontes internas precisam suportar a carga quando uma delas estiver indisponível. O balanceamento normal não pode esconder incapacidade em contingência. Também é necessário verificar se a perda de uma fonte provoca pico de corrente, transferência interna ou comportamento incompatível com as proteções.
O Uptime Institute destaca que conectar os dois cabos do equipamento ao mesmo caminho elimina o benefício da alimentação dupla. A governança da conexão, portanto, faz parte da arquitetura.
Equipamentos de fonte única
Cargas com uma única entrada podem ser alimentadas por uma chave estática de transferência, conhecida como STS, ou por outra solução compatível. A STS seleciona entre as fontes A e B conforme sua lógica e limites.
A utilização exige análise de compatibilidade da carga, tempo de transferência, sincronismo, correntes de falta, proteção, manutenção e modos de falha. A chave torna-se parte crítica da cadeia e não transforma automaticamente uma carga de fonte única em equipamento plenamente tolerante a falhas.
Em alguns casos, a estratégia adequada é substituir o equipamento, distribuir sua função entre unidades redundantes ou aceitar uma classificação de risco específica. O projeto deve comparar essas alternativas.
O caminho A e o caminho B precisam ser realmente independentes
Dois circuitos podem compartilhar eletrocalha, shaft, sala, quadro de origem, sistema de controle ou proteção a montante. A independência deve ser avaliada contra eventos elétricos, incêndio, inundação, erro operacional, falha de controle e intervenção de manutenção.
Separação física absoluta nem sempre é viável ou necessária em todos os projetos. O requisito deve resultar da análise de risco e da classificação pretendida. Entretanto, qualquer dependência comum precisa ser identificada, justificada e considerada nos testes.
Por que N+1 não significa Tier III
O artigo Tier I, II, III e IV em Data Centers explica as classificações de forma completa. Para a arquitetura elétrica, a distinção central é que N+1 descreve capacidade, enquanto Tier III exige um resultado de manutenção concorrente na topologia integrada.
O Uptime Institute descreve Tier III como uma instalação em que cada componente de capacidade e cada caminho de distribuição pode ser retirado de forma planejada sem afetar a operação. Isso envolve equipamentos, distribuição, isolamento, controles, cargas auxiliares e procedimentos.
A TIA utiliza nomenclatura própria de Ratings. Em seu programa de certificação ANSI/TIA-942, Rated-3 envolve componentes redundantes e múltiplos caminhos independentes, com capacidade de manutenção concorrente.
| Afirmação | Interpretação correta |
| “A UPS é N+1” | O conjunto pode perder uma unidade e manter a capacidade definida |
| “Existem dois alimentadores” | Há duas entradas, mas a independência precisa ser demonstrada |
| “O rack possui A e B” | Existem duas alimentações locais, não necessariamente duas cadeias independentes |
| “O Data Center é 2N” | É necessário identificar quais subsistemas são 2N e quais dependências permanecem |
| “O projeto é Tier III” | A topologia integrada deve atender aos critérios aplicáveis e, quando declarado, ser avaliada pelo processo de certificação correspondente |
N+1 não é sinônimo de Tier III.
N+1 trata da capacidade remanescente após a perda de uma unidade. Manutenção concorrente exige verificar componentes, caminhos, controles, auxiliares e procedimentos na topologia integrada.
O projeto começa pelos requisitos do negócio
A topologia elétrica não deve ser escolhida apenas porque N+1 ou 2N parecem mais robustos. Cada nível de redundância aumenta CAPEX, espaço, complexidade de controle, manutenção e quantidade de modos de falha.
O ponto de partida é o impacto da indisponibilidade. Devem ser avaliados criticidade das aplicações, estratégia de continuidade, replicação entre sites, tempo tolerável de recuperação, obrigações contratuais, segurança, operação e crescimento.
O Estudo de Viabilidade de Data Center define energia disponível, capacidade, localização, riscos e alternativas antes do detalhamento. O artigo sobre Basis of Design, OPR e URS mostra como os requisitos do proprietário são convertidos em premissas verificáveis.
Somente depois dessa definição é possível comparar arquiteturas. Uma cadeia 2N pode ser necessária para determinado serviço e excessiva para outro. Um ambiente corporativo pode combinar níveis distintos para cargas críticas, não críticas e auxiliares.
Definição da carga N
N precisa possuir uma base de cálculo clara. Não é apenas a soma das potências nominais dos equipamentos de TI.
A carga de projeto deve considerar demanda inicial, crescimento, densidade por rack, simultaneidade, perdas, cargas auxiliares, recarga de baterias e condições de contingência. Também é necessário definir se N representa carga de TI, carga crítica total ou capacidade do site.
Um mesmo projeto pode utilizar denominadores diferentes:
- N de TI, correspondente à potência utilizável pelos equipamentos computacionais;
- N crítico, incluindo sistemas necessários para sustentar a TI;
- N do site, incluindo climatização, iluminação, segurança e demais cargas;
- N inicial e N final, associados às fases de implantação.
A falta dessa definição gera comparações incorretas. Um sistema pode ser N+1 para a carga atual e tornar-se N quando a expansão é ocupada. Por isso, capacidade e faseamento precisam ser integrados ao projeto.
Fontes de energia e entrada do site
Duas entradas da concessionária não são necessariamente duas fontes independentes. Alimentadores podem compartilhar subestação, linha, barramento, proteção ou região de rede.
A engenharia deve identificar o ponto de conexão, a origem elétrica, os níveis de curto-circuito, as restrições de operação, o tempo de recomposição e as responsabilidades da concessionária. Quando houver duas fontes, o comportamento em contingência e as condições de paralelismo ou transferência precisam ser definidos.
A indisponibilidade da rede normalmente transfere a carga para geração local. Isso significa que a arquitetura de geradores, combustível, partida e distribuição deve ser analisada com o mesmo rigor dos caminhos de energia normal.
Média tensão, subestações e transformação
A subestação organiza recebimento, proteção, seccionamento e transformação. Sua topologia determina se transformadores, cubículos, barramentos e cabos podem ser isolados para manutenção.
Configurações com barramento simples, barramento seccionado, dupla alimentação ou anel possuem comportamentos diferentes. A presença de uma chave de interligação pode oferecer flexibilidade e também criar condições de paralelismo, aumento do curto-circuito ou propagação de falhas.
O projeto deve incluir estudo de curto-circuito, seletividade, coordenação de proteções, aterramento, arco elétrico e capacidade térmica. O serviço de Estudo de Curto-Circuito, Seletividade e Coordenação de Proteções é parte importante dessa verificação.
Uma arquitetura redundante sem seletividade pode perder múltiplos níveis de distribuição por atuação inadequada de proteção. Da mesma forma, uma interligação planejada para contingência pode elevar a corrente de falta acima da capacidade dos equipamentos.
Grupos geradores e sistemas auxiliares
A topologia de geração inclui mais do que a quantidade de motores-geradores. É necessário analisar partida, sincronismo, paralelismo, transferência, combustível, arrefecimento, ventilação, exaustão, baterias de partida, controles e alimentação dos auxiliares.
Um conjunto de geradores em N+1 pode continuar dependente de um único painel de paralelismo ou de um único sistema de combustível. Se esse componente falhar, a redundância dos grupos não sustenta a carga.
A arquitetura também precisa verificar o comportamento durante perda da concessionária, falha de partida, rejeição de carga, retorno da rede e manutenção de um grupo. As cargas devem ser sequenciadas para evitar degraus incompatíveis com a capacidade dinâmica dos geradores.
O próximo artigo da trilha aprofundará autonomia, paralelismo e combustível. Neste conteúdo, o ponto central é que geração deve ser tratada como subsistema completo, integrado às demais cadeias.
UPS, bypass e baterias
A UPS mantém a continuidade durante distúrbios e transições e condiciona a energia fornecida à carga. Sua arquitetura pode utilizar módulos paralelos, blocos independentes, reserva distribuída ou cadeias duplicadas.
O bypass estático e o bypass de manutenção precisam ser incluídos no diagrama de disponibilidade. Um bypass comum pode se tornar ponto único de falha. Uma manobra de manutenção pode expor a carga à rede sem o mesmo condicionamento ou reduzir a seletividade.
Baterias devem possuir autonomia compatível com o tempo necessário para partida e estabilização da geração, além de margem para degradação e condições ambientais. A capacidade de recarga também influencia o dimensionamento da fonte a montante.
A topologia deve ser verificada em pelo menos quatro condições: operação normal, operação em bateria, operação em bypass e manutenção. A carga precisa permanecer dentro dos limites em todas as configurações declaradas.
O artigo seguinte da terceira onda será dedicado às topologias e critérios de seleção de UPS. Aqui, a UPS é tratada como uma etapa da arquitetura total.
Quadros, barramentos, PDU, RPP e busway
A distribuição após a UPS costuma concentrar riscos pouco visíveis. Quadros, barramentos e circuitos finais precisam manter seletividade, capacidade e possibilidade de isolamento.
PDU, RPP e busway organizam a entrega de energia às fileiras e racks. A escolha depende de densidade, flexibilidade, medição, expansão, curto-circuito e manutenção.
A distribuição A/B deve manter identificação consistente e evitar cruzamentos indevidos. O projeto precisa mostrar origem, proteção, rota, capacidade, medição e destino de cada circuito.
A ISO/IEC 22237-3:2021 trata do fornecimento e da distribuição de energia em Data Centers, incluindo medição de consumo e qualidade de energia ao longo do sistema. No Brasil, o projeto também deve observar as normas e regulamentações aplicáveis às instalações de média e baixa tensão, conjuntos, proteção, aterramento e segurança.
Proteção, seletividade e coordenação
A redundância precisa ser protegida contra falhas locais sem produzir desligamentos excessivos. Isso exige coordenação entre disjuntores, fusíveis, relés e demais dispositivos.
A seletividade procura limitar o desligamento ao trecho afetado. A proteção também precisa atuar dentro dos limites térmicos e dinâmicos dos cabos, barramentos e equipamentos.
Arquiteturas com fontes múltiplas possuem diferentes níveis e direções de corrente de falta. A operação com interligações abertas ou fechadas modifica os resultados. Estudos devem representar todos os estados permitidos, e não apenas a configuração normal.
O projeto deve ainda considerar falhas à terra, coordenação com UPS, comportamento em bypass, limitação de corrente dos conversores e proteção de circuitos com cargas não lineares.
Aterramento, equipotencialização e qualidade de energia
O aterramento integra segurança, proteção contra surtos, compatibilidade eletromagnética e funcionamento dos equipamentos. Sistemas A/B não devem criar referências inconsistentes, correntes circulantes ou caminhos imprevistos.
Transformadores, UPS, chaves de transferência e geradores podem alterar o regime de neutro conforme o estado operacional. A estratégia precisa ser definida de forma coerente, incluindo seccionamento, ligação do neutro, condutores de proteção e pontos de referência.
Harmônicos, desequilíbrio, fator de potência, afundamentos, transientes e distorção devem ser medidos ou estimados. A Análise e Diagnóstico da Qualidade de Energia Elétrica ajuda a identificar limitações em instalações existentes e validar premissas de modernização.
Pontos únicos de falha e falhas de modo comum
Um ponto único de falha é um elemento cuja indisponibilidade interrompe uma função crítica sem alternativa disponível. Ele pode ser físico, elétrico, lógico ou operacional.
| Tipo de dependência | Exemplo | Consequência possível |
| Componente único | Quadro, barramento ou ATS comum | Perda simultânea dos caminhos dependentes |
| Controle comum | PLC ou painel que comanda sistemas A e B | Falha lógica ou de alimentação afeta ambos |
| Espaço comum | Duas cadeias na mesma sala sem proteção compatível | Incêndio ou inundação compromete as duas |
| Serviço auxiliar comum | Ventilação, combustível ou alimentação de controle única | Equipamentos redundantes tornam-se indisponíveis juntos |
| Procedimento comum | Manobra sem intertravamento ou verificação | Erro operacional elimina redundância |
| Configuração de TI | Duas fontes conectadas ao mesmo caminho | Falha do caminho desliga o equipamento |
Falhas de modo comum são especialmente relevantes em arquiteturas duplicadas. Dois equipamentos idênticos podem compartilhar defeito de firmware, manutenção incorreta, lote de componente ou condição ambiental.
Diversidade de fabricante não é obrigatória em todos os projetos e também pode aumentar complexidade. O requisito é identificar riscos comuns e adotar controles proporcionais.
Estados de manutenção e contingência
A topologia deve ser analisada durante manutenção, não apenas em operação normal. Quando um componente está isolado, a instalação pode perder redundância e ficar exposta a uma segunda falha.
Uma matriz de estados ajuda a tornar a análise verificável:
| Estado | Condição | Pergunta principal |
| Normal | Todos os sistemas disponíveis | Capacidade, carregamento e eficiência estão dentro dos limites? |
| Manutenção programada | Um componente ou caminho isolado | A carga permanece atendida e protegida? |
| Falha simples | Um elemento indisponível inesperadamente | A resposta automática evita impacto à TI? |
| Manutenção + falha | Sistema já degradado e ocorre novo evento | Qual é o risco residual e qual ação é permitida? |
| Partida de emergência | Rede indisponível, UPS e geração em transição | Autonomia, sequência e estabilidade são suficientes? |
| Retorno à condição normal | Fontes recompostas | A retransição é segura e controlada? |
A capacidade remanescente deve ser calculada em cada estado. Também é necessário indicar quais configurações são permitidas por tempo indeterminado, quais exigem janela controlada e quais são proibidas.
Método para verificar uma arquitetura elétrica
A revisão pode ser organizada em uma sequência objetiva:
- Definir a carga N, as fases de expansão e as margens de projeto.
- Estabelecer os requisitos de manutenção, falha, autonomia e recuperação.
- Mapear cada cadeia da fonte ao equipamento de TI.
- Identificar componentes de capacidade, elementos de distribuição e serviços auxiliares.
- Retirar conceitualmente cada componente e caminho para verificar capacidade remanescente.
- Simular falhas, manobras e transições automáticas e manuais.
- Verificar curto-circuito, seletividade, aterramento, arco elétrico e qualidade de energia em todos os estados permitidos.
- Confirmar separação física, independência de controles e ausência de dependências comuns não tratadas.
- Converter os cenários em procedimentos, testes e critérios de aceite.
Essa revisão deve utilizar diagramas unifilares, listas de cargas, estudos, matrizes causa e efeito, sequências de operação e documentos dos fabricantes.
Em Data Centers existentes, o primeiro passo é confirmar a arquitetura realmente instalada.
Unifilares desatualizados, interligações não documentadas e caminhos A/B com dependências comuns podem invalidar qualquer conclusão baseada apenas no projeto original.
Diagrama unifilar não é apenas representação gráfica
O diagrama unifilar é a principal ferramenta para compreender a arquitetura. Ele deve mostrar fontes, níveis de tensão, transformadores, geradores, chaves, UPS, bypasses, quadros, proteções, interligações e cargas relevantes.
Um bom unifilar permite rastrear A e B, identificar dispositivos normalmente abertos ou fechados, compreender modos de transferência e verificar limites de capacidade.
Entretanto, o unifilar não contém sozinho todas as informações. Ele precisa ser acompanhado por:
- memória de cálculo e lista de cargas;
- estudos de curto-circuito e seletividade;
- filosofia de operação e controle;
- matriz de intertravamentos;
- lista de estados e configurações permitidas;
- critérios de aterramento e proteção;
- plano de medição e supervisão;
- requisitos de comissionamento.
Em instalações existentes, diagramas desatualizados são um risco. O levantamento deve reconstruir a configuração real antes de propor modernização. A página de Diagnóstico e Modernização de Data Centers e CPDs apresenta essa abordagem.
Arquitetura elétrica em Data Centers existentes
Brownfields possuem restrições de espaço, equipamentos legados, documentação incompleta e cargas que não podem ser interrompidas. A arquitetura futura precisa incluir estados de transição.
A simples instalação de uma segunda UPS não cria um caminho B se a distribuição final continua única. Da mesma forma, duplicar quadros sem preparar alimentação de dupla fonte na TI pode não produzir benefício operacional.
O artigo Modernização de Data Center sem interromper a operação detalha faseamento, MOP, rollback, infraestrutura temporária e comissionamento por etapa.
Em uma modernização, o projeto deve definir:
- Estado atual validado.
- Estado final pretendido.
- Estados intermediários seguros.
- Capacidade e risco em cada transição.
- Critérios de abortagem e restauração.
- Testes necessários antes de conectar a carga.
O custo não depende apenas dos novos equipamentos. Rotas temporárias, janelas, proteção da operação, remobilização e compatibilização podem representar parcela significativa do investimento.
Eficiência energética e redundância
Redundância adiciona equipamentos e pode reduzir o carregamento médio de cada unidade. UPS e transformadores operando com carga muito baixa podem apresentar rendimento inferior ao ponto ótimo.
Isso não significa que a solução correta seja remover redundância. O projeto deve equilibrar risco, capacidade, eficiência e crescimento.
Módulos escaláveis, operação otimizada, medição por caminho e faseamento podem reduzir perdas sem comprometer os requisitos. Entretanto, modos de economia que desativam componentes ou alteram a topologia precisam ser avaliados contra manutenção, falhas e certificação.
O artigo de PUE, previsto após DCIM, BMS e EPMS na terceira onda, consolidará a relação entre energia total, carga de TI e eficiência da infraestrutura.
Monitoramento elétrico, EPMS e rastreabilidade
A arquitetura precisa ser observável. Medidores, relés e sistemas de supervisão devem permitir acompanhar tensão, corrente, potência, energia, qualidade, estado de dispositivos, autonomia e alarmes.
Um EPMS consolida dados elétricos; BMS acompanha sistemas prediais e mecânicos; DCIM relaciona capacidade, energia, espaço e ativos. A integração não substitui proteções locais, mas melhora diagnóstico, planejamento e análise de eventos.
O plano de medição deve seguir a topologia. Medir apenas a entrada do site não permite comparar caminhos A e B, identificar perdas ou validar capacidade por sala e rack.
Também é necessário sincronizar horários, registrar eventos e proteger a comunicação. Uma ocorrência elétrica pode envolver dezenas de sinais em poucos segundos; sem sequência temporal confiável, a causa fica difícil de reconstruir.
Comissionamento e critérios de aceite
A arquitetura só é comprovada quando os sistemas são testados de forma integrada. Inspeções e testes individuais não demonstram a resposta da cadeia completa.
O artigo Comissionamento de Data Center: testes, níveis e critérios de aceite apresenta a metodologia geral. Para a arquitetura elétrica, os testes devem avaliar funções, transições e estados.
Exemplos de cenários incluem perda de alimentação normal, falha de partida de um gerador, retirada de um módulo de UPS, operação em bypass, perda de um caminho A ou B, transferência de carga de fonte única, atuação de alarmes e recomposição.
Os cenários precisam possuir condições iniciais, instrumentação, limites, sequência, critérios de abortagem e restauração. Testar sem plano pode expor a instalação a risco desnecessário.
A aceitação deve confirmar não apenas que a energia chegou ao rack, mas que a capacidade, a seletividade, os controles, a supervisão e a operação atenderam aos requisitos.
Entregáveis de um projeto de arquitetura elétrica
O Projeto de Data Center integra arquitetura, elétrica, climatização, telecomunicações, segurança, incêndio e automação. Na disciplina elétrica, os principais entregáveis podem incluir:
| Entregável | Finalidade |
| Critérios de projeto e Basis of Design | Registrar requisitos, normas, cargas e topologia adotada |
| Diagramas unifilares | Representar fontes, caminhos, proteções e interligações |
| Lista e balanço de cargas | Demonstrar N, crescimento, demanda e capacidade remanescente |
| Estudos elétricos | Validar curto-circuito, seletividade, aterramento, arco e qualidade |
| Plantas e encaminhamentos | Definir salas, rotas, segregação e interfaces físicas |
| Especificações técnicas | Estabelecer requisitos de equipamentos, painéis, UPS e distribuição |
| Filosofia de controle | Definir transferências, paralelismo, intertravamentos e alarmes |
| Matriz de estados | Demonstrar operação normal, manutenção, falha e recuperação |
| Requisitos de testes | Converter o projeto em critérios de FAT, SAT e IST |
| Orçamento e faseamento | Relacionar arquitetura, capacidade liberada e investimento |
O conteúdo Como projetar um Data Center detalha as etapas e interfaces do processo.
Projeto, especificação e contratação
A arquitetura deve ser definida antes de transformar o empreendimento em pacotes de compra. Especificar “UPS N+1” sem declarar carga, bypass, autonomia, estados, interfaces e testes transfere decisões críticas ao fornecedor.
Uma RFP precisa indicar resultados esperados, condições de operação, limites de responsabilidade e documentação. O artigo RFP para Data Center apresenta essa estrutura.
Durante a equalização, propostas devem ser comparadas pela aderência à topologia, e não apenas pela potência nominal e pelo preço. Exclusões, dependências, controles e requisitos de infraestrutura podem alterar significativamente o custo total.
O conteúdo Quanto custa um Data Center? explica como o CAPEX precisa estar vinculado à capacidade utilizável e às fases de implantação.
Owner’s Engineering e governança da arquitetura
Em empreendimentos com múltiplos fornecedores, cada empresa tende a otimizar seu pacote. A disponibilidade, entretanto, depende das interfaces.
O Owner’s Engineering representa tecnicamente o proprietário na revisão de requisitos, projetos, propostas, mudanças, testes e aceite. Isso ajuda a preservar a arquitetura entre o conceito e a instalação construída.
O artigo Owner’s Engineering em Data Centers apresenta responsabilidades, matriz RACI e limites de atuação. A página de Owner’s Engineering para Data Centers descreve o serviço comercial.
Mudanças aparentemente locais podem criar pontos únicos de falha. Alterar um painel, compartilhar um controle, mudar uma rota ou substituir um equipamento por outro com limites distintos deve passar por gestão de mudanças e revisão da topologia.
Erros comuns em arquiteturas elétricas de Data Center
- Declarar N+1 sem definir qual é a carga N.
- Somar potência nominal sem verificar a capacidade remanescente em contingência.
- Confundir redundância de componentes com redundância de caminhos.
- Chamar duas entradas de concessionária de fontes independentes sem verificar a origem.
- Duplicar UPS e manter quadro, bypass ou barramento comum.
- Utilizar A/B no rack com os dois caminhos dependentes da mesma origem.
- Conectar as duas fontes de um servidor à mesma rack PDU.
- Ignorar cargas de fonte única e o comportamento da STS.
- Avaliar apenas o estado normal e não os estados de manutenção.
- Não recalcular curto-circuito e seletividade com interligações e fontes alternativas.
- Tratar controle, combustível, ventilação ou serviços auxiliares como não críticos.
- Utilizar Tier como sinônimo de uma lista de equipamentos.
- Comprar equipamentos antes de fechar requisitos e interfaces.
- Alterar a instalação sem atualizar unifilares, estudos e procedimentos.
- Aceitar a arquitetura sem testes integrados e evidências de recuperação.
Checklist executivo para revisão
| Tema | Verificação essencial |
| Requisitos | Impacto da indisponibilidade e objetivo de manutenção estão definidos? |
| Carga | N inicial, N final e margens possuem base de cálculo? |
| Fontes | Dependências da concessionária e da geração foram mapeadas? |
| Capacidade | A perda do maior componente mantém a carga dentro dos limites? |
| Caminhos | A e B podem ser rastreados de ponta a ponta? |
| Pontos comuns | Quadros, controles, espaços e auxiliares compartilhados estão identificados? |
| Proteção | Curto-circuito e seletividade foram avaliados em todos os estados? |
| Manutenção | Cada componente e caminho relevante pode ser isolado conforme o requisito? |
| TI | Equipamentos de dupla e de fonte única estão tratados corretamente? |
| Monitoramento | Medição e eventos permitem comprovar capacidade e diagnosticar falhas? |
| Documentação | Unifilares, filosofia de operação e matriz de estados estão coerentes? |
| Testes | Cenários funcionais e integrados possuem critérios de aceite e restauração? |
Como a A3A Engenharia atua
A A3A pode apoiar desde o estudo e definição de requisitos até o projeto básico e executivo, revisão independente, Owner’s Engineering, fiscalização, comissionamento e aceite.
A atuação pode envolver levantamento da instalação existente, reconstrução de diagramas, cálculo de cargas, avaliação de N/N+1/2N, análise de caminhos A/B, estudos de proteção, especificações, revisão de fornecedores e elaboração de cenários de teste.
Para empreendimentos novos, a Engenharia Integrada para Data Centers coordena as interfaces entre elétrica, climatização, automação, telecomunicações, incêndio e segurança.
Para sistemas elétricos críticos, a A3A também possui serviços de Projeto de Sistemas de Energia Crítica e Ininterrupta, Projeto de Subestação de Média Tensão e Comissionamento e Aceite Técnico de Instalações Elétricas.
Conclusão
N, N+1, 2N e 2N+1 são formas de descrever capacidade e redundância. A distribuição A/B descreve a entrega de dois caminhos à carga de TI. Nenhum desses termos, isoladamente, comprova manutenção concorrente, tolerância a falhas ou classificação Tier.
Uma arquitetura confiável resulta da integração entre requisitos, fontes, componentes, distribuição, proteção, controle, serviços auxiliares, TI e operação. O diagrama unifilar precisa ser testado contra estados de manutenção e falha, e a instalação construída precisa demonstrar o comportamento previsto.
A pergunta correta não é apenas “quantos equipamentos redundantes existem?”. É “qual carga permanece suportada, por quais caminhos, em quais estados e com quais riscos residuais?”. É essa resposta que transforma redundância nominal em engenharia de disponibilidade.
Referências técnicas
[1] ASSOCIAÇÃO BRASILEIRA DE NORMAS TÉCNICAS. ABNT NBR ISO/IEC 22237-1:2023 — Tecnologia da informação — Instalações e infraestruturas de Data Center — Parte 1: Conceitos gerais. Rio de Janeiro: ABNT, 2023.
[2] INTERNATIONAL ORGANIZATION FOR STANDARDIZATION. ISO/IEC 22237-3:2021 — Information technology — Data centre facilities and infrastructures — Part 3: Power distribution. Geneva: ISO, 2021. Disponível em: https://www.iso.org/standard/78551.html.
[3] UPTIME INSTITUTE. Tier Standard: Topology for Data Center Site Infrastructure. Uptime Institute.
[4] UPTIME INSTITUTE. Data Center Tier Certification: Understanding Tier Classifications. Disponível em: https://pt.uptimeinstitute.com/tier-certification.
[5] UPTIME INSTITUTE. Dual-Corded Power and Fault Tolerance: Past, Present, and Future. Disponível em: https://journal.uptimeinstitute.com/dual-corded-power-details-change-theme-remains/.
[6] TELECOMMUNICATIONS INDUSTRY ASSOCIATION. ANSI/TIA-942-C — Telecommunications Infrastructure Standard for Data Centers. Arlington: TIA, 2024.
[7] TELECOMMUNICATIONS INDUSTRY ASSOCIATION. TIA-942 Certifications & Ratings. Disponível em: https://tiaonline.org/products-and-services/tia942certification/tia-942-certifications-ratings/.
[8] SCHNEIDER ELECTRIC. Electrical Distribution Equipment in Data Center Environments. White Paper 61, versão 2, 2019. Disponível em: https://www.se.com/us/en/download/document/SPD_VAVR-8W4MEX_EN/.
[9] ASSOCIAÇÃO BRASILEIRA DE NORMAS TÉCNICAS. ABNT NBR 5410:2004 — Instalações elétricas de baixa tensão. Rio de Janeiro: ABNT, 2004.
[10] ASSOCIAÇÃO BRASILEIRA DE NORMAS TÉCNICAS. ABNT NBR 14039:2021 — Instalações elétricas de média tensão de 1,0 kV a 36,2 kV. Rio de Janeiro: ABNT, 2021.
[11] ASSOCIAÇÃO BRASILEIRA DE NORMAS TÉCNICAS. ABNT NBR IEC 61439 — Conjuntos de manobra e comando de baixa tensão. Rio de Janeiro: ABNT.
[12] BRASIL. Ministério do Trabalho e Emprego. NR-10 — Segurança em instalações e serviços em eletricidade. Redação vigente.
Perguntas frequentes
N é a capacidade mínima necessária para sustentar a carga definida no estado analisado. Pode representar quantidade e potência de UPS, geradores, transformadores ou outros componentes, desde que a base de cálculo esteja claramente estabelecida.
N+1 possui uma unidade ou capacidade adicional além do necessário. 2N possui dois sistemas completos, cada um capaz de atender sozinho a carga N. N+1 trata principalmente de redundância de capacidade; 2N pode envolver duplicação de capacidade e caminhos, mas a independência precisa ser demonstrada.
Não. N+1 descreve capacidade redundante. Tier III exige que componentes e caminhos relevantes possam ser retirados para manutenção planejada sem impacto à carga crítica, considerando a topologia integrada, controles, auxiliares e operação.
É a entrega de duas alimentações distintas aos equipamentos de TI. Em equipamentos com dupla fonte, uma entrada deve ser conectada ao caminho A e a outra ao caminho B. A independência precisa ser rastreada de ponta a ponta.
Não necessariamente. As entradas podem compartilhar subestação, linha, barramento, proteção ou região da rede. 2N exige dois sistemas capazes de atender N e uma análise das dependências comuns.
Podem ser utilizados STS ou outros arranjos compatíveis, mas é necessário avaliar tempo de transferência, sincronismo, proteção, manutenção e modos de falha. Em alguns casos, substituir ou redundar a função do equipamento é mais adequado.
Fontes, capacidade, caminhos A/B, proteções, bypasses, interligações, pontos únicos de falha, estados de manutenção, cargas auxiliares e condições de transferência. O unifilar deve ser complementado por cálculos, estudos e filosofia de operação.
Não. Falhas comuns, erros operacionais, controles compartilhados, ausência de segregação, problemas de TI ou manutenção inadequada podem comprometer as duas cadeias. A topologia reduz riscos específicos, mas não elimina todos.
Por revisão de projeto, estudos elétricos, verificação de estados, FAT, SAT, testes funcionais e testes integrados. Os cenários devem incluir condições iniciais, critérios de aceitação, abortagem e restauração.
Antes de implantar, ampliar ou modernizar o Data Center e sempre que a documentação não representar a instalação real. O projeto define requisitos e topologia; o diagnóstico reconstrói o estado existente e identifica limitações e riscos.
Materiais técnicos complementares
Classificação, requisitos e arquitetura
Projeto e decisão de investimento
Diagnóstico e modernização
- Modernização de Data Center sem interromper a operação
- Diagnóstico e Modernização de Data Centers e CPDs
Governança, comissionamento e aceite
- Owner’s Engineering em Data Centers
- Owner’s Engineering para Data Centers
- Comissionamento de Data Center
